一、政策战略价值
1.氢能基建加速器:
▶ 强制要求与氢燃料电池汽车推广计划挂钩(需附属地车辆配套政策)
▶ 优先支持成渝氢走廊沿线站点布局(可叠加申请市级+区级补助)
2. 投资快速回本:
▶ 单个站点最高补助覆盖30%硬投入(设备+施工+审图全链条)
▶ 多站点集团化申报可突破单项目限额(如5个站点合并申报最高1500万)
二、申报条件精准拆解
▎关键合规红线:
✅ 生死线:2024年12月31日前取得《燃气经营许可证》(建议预留90天整改周期)
✅ 安全线:建设试运行期零死亡事故(需提交应急管理局无事故证明)
▎能力达标策略:
⚠️ 日加氢能力核算标准:
» 按压缩机排量×16小时(最低)连续工作计算
» 案例:45MPa压缩机排量32m³/h可满足500kg/d需求
⚠️ 综合能源站分摊公式:
▸ 加氢设备占比 = 加氢设备采购价 ÷ 全站设备总采购价
▸ 不可拆分费用按比例分摊(如设计费按设备占比折算)

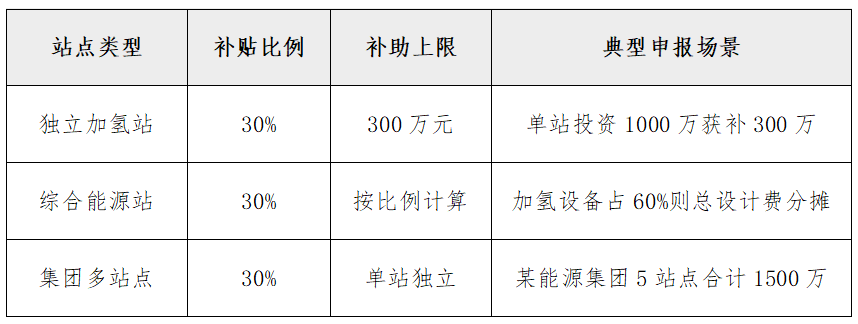

三、奖补标准详解

四、申报材料攻坚指南
1.时效性要件:
▶《燃气经营许可证》发证日期必须在2024年内(注意区县审批时效差异)
▶ 竣工验收报告需包含消防/防雷/压力容器等专项验收章
2.投资清单规范:
▶设备类:氢气压缩机/储氢瓶组/冷却系统单独列项
▶服务类:HAZOP分析报告费用可计入(需提供甲方盖章的咨询合同)
3.安全铁证体系:
▶ 应急演练记录
▶ 带地理坐标的站点周边安全距离测算图
五、申报全流程导航
第一阶段:前置合规(申报前6-8个月)
1.获取市经信委项目确认函(需提交可研报告)
2.同步启动《气瓶充装许可证》预审(提前沟通市场监管局特种设备科)
第二阶段:建设核验(投运后30日内)
3. 编制建设投资专项审计报告(重点审验土地费剥离)
4. 制作4D BIM模型佐证安全距离(替代传统平面图纸)
第三阶段:窗口申报(取证后15个工作日内)
5. 通过"渝快办"提交电子材料(注意加盖电子公章)
6. 现场递交纸质材料时同步提供设备运行视频
第四阶段:资金拨付(公示期满20日内)
7. 签订《补贴资金使用承诺书》(明确持续运营条款)
8. 按季度提交加氢量统计报表(与补助资金挂钩)
六、专业服务优势
✅ 许可加速度:
▶燃气经营许可证办理周期压缩至45天(标准流程90天)
▶提供加氢站HAZOP分析/LOPA评估模板
✅ 投资优化包:
▶合理拆分"设备-施工-服务"比例(确保30%投资占比达标)
▶多站点申报矛盾协调(处理母公司/子公司票据流统一)
✅ 安全管控体系:
▶ 定制《加氢站应急处置手册》(通过应急管理局备案)
▶ 对接氢浓度传感监测数据至政府监管平台
-
